Eisig kalt war es in der vergangenen Woche in den Höhen unseres Kirchenturmes. Die Restaurationsfirma hat bereits ihren Teil winterfest gemacht, die Schallladen sind verbaut und die Malerarbeiten sind soweit fertigestellt. Einige Restarbeiten z.B. die Montage der Zeiger und Zifferblätter unserer Turmuhr, sind kommende Woche noch zu erledigen und dann freuen wir uns mit der Segnung unseres Turmkreuzes auf die Fertigstellung der Sanierung Turm von Spitze bis zur Turmtraufe. Den Rest von Turmtraufe bis zum Sockel werden wir dann ganz zügig im Frühjahr, nach Ende der frostigen Tage und Nächte, beenden.

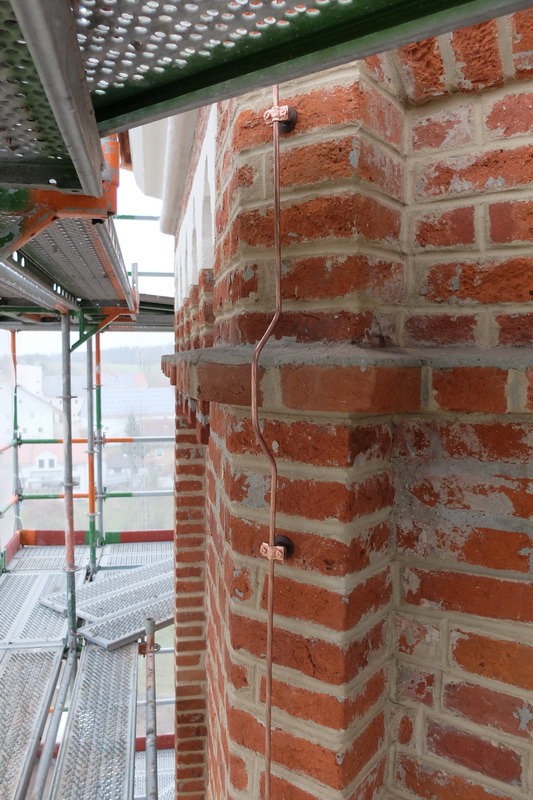

48 blitzschutz148 blitzschutz2

---

01.12.2017

Oberhalb der Turmtraufe (15m überhalb des Bodens) ist das Wetter jetzt wirklich nicht mehr einladend zum Arbeiten. Es pfeifft - zwischenzeitlich - ein unangenehmer kalter und rauher Wind. Wasserbasierte Arbeiten können nur noch schwerlichst ausgeführt werden. Gemeint sind im Speziellen die restlichen Verfugungen, die noch auszuführen waren. So kamen die 2 warmen Tage Mittwoch und Donnerstag gelegen und luden dafür förmlich ein.

Am Dienstag wurden jetzt die Schallluken final angepasst und eingebaut. Sehr schön hat diese unser hiesiger Schreiner Felsl aus massiver und abgelagerter Eiche (35mm stark sind die Bretter) gefertigt. Diese machen richtig was her und sollten nun wieder ganz  viele Jahre ihren Zweck erfüllen.

47 schallladen

Der Donnerstag war ideal um die restlichen Mörtelfugen um die Kupferbleche herzustellen. Diese sind nun alle mit einem Thermoflies verhüllt, damit die nächsten 14 Tage noch ein frostfreies Abtrocknen möglich ist. Eine ausreichende Festigkeit sollte dann erreicht sein.

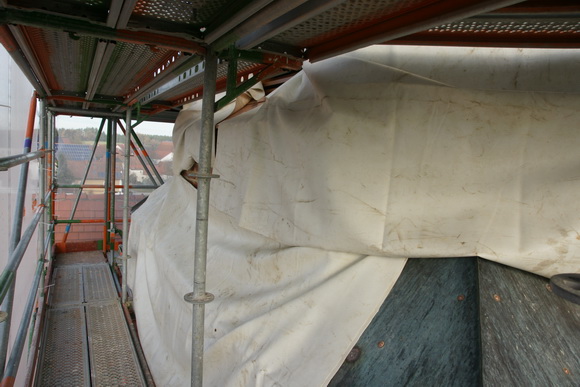

47 fugentraufgesims

Die Malerarbeiten am Gesims des Turmhelms, der Fresken gleich unterhalb und auch am Traufgesims sind in dieser Woche auch fertig gestellt worden. Farblich toll abgestimmt erscheint jetzt unser oberer Teil des Turmes.

 47 turmhelm malerei

Wie geht es nun in den Wochen, so kurz vor Weihnachten noch weiter:

In der kommenden Woche werden die Arbeiten an der Blitzschutzanlage ausgeführt, in der übernächsten Woche kommen die Uhrenzeiger und die Ziffernblätter, das neue Turmkreuz wird am Samstag, den 9. Dezember gesegnet und gehoben. Gleich am darauffolgenden Montag (11.Dezember) beginnen die Arbeiten des Gerüstrückbaus. Weil nicht alle Mauerwerksarbeiten und Fugen vor der frostfreien Zeit fertig gestellt werden konnten, bleibt der untere Teil des Gerüstes (bis zur Gerüstlage 6) über den Winter - zur Fortsetzung unseres Bauabschnittes dann im Frühjahr - stehen.

---

25.11.2017

Die von der 11. Gerüstlage angefertigten Fotos haben es schon ein wenig erahnen lassen, dass sich unser Turmkreuz möglicherweise in einem schlechten Zustand befindet. Und so ist es auch gekommen. Nach dem Herunternehmen des Kreuzes vom Turm und Durchführung einer gründlichen Reinigung kamen die Schäden auf. Einschusslöcher, die ganz offensichtlich aus Kleinkaliberschusswaffen abgegeben wurden, haben Wasser ins Kreuzinnere gelangen lassen, das über Jahre das Stahlblech korrodieren ließ. Der Qualität und Art des Stahlbleches zur Folge, dürfte das Turmkreuz aus dem Jahre des Kirchenneubaus, also 1878, stammen. Nur ungefähr 1/3 des Materials ist, sofern das Material nicht gänzlich verschwunden ist, an vielen Stellen noch da. Eine Vergoldung des bisherigen Kreuzes wäre damit nicht von langer Dauer. Schnell handeln hieß es nun in dieser Woche, sonst ist der Beginn des Gerüstrückbaues vor Weihnachten noch gefährdet.

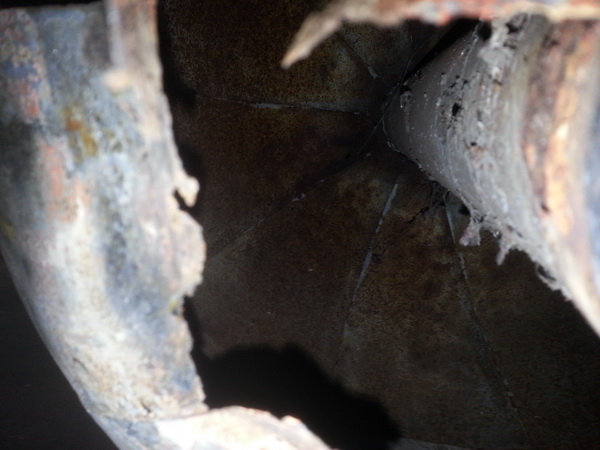

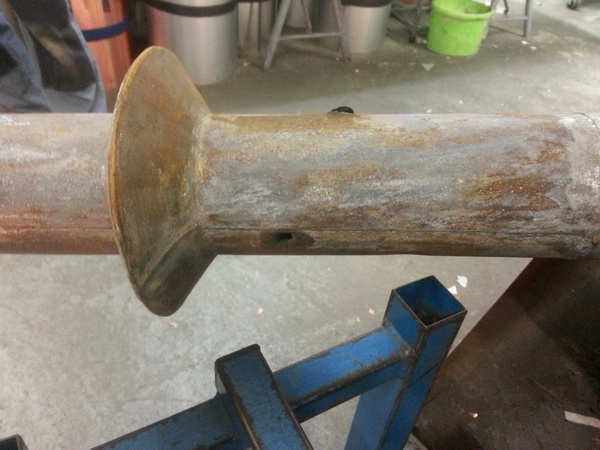

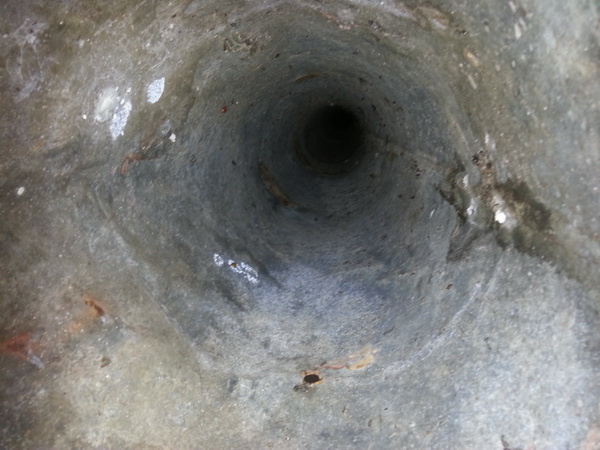

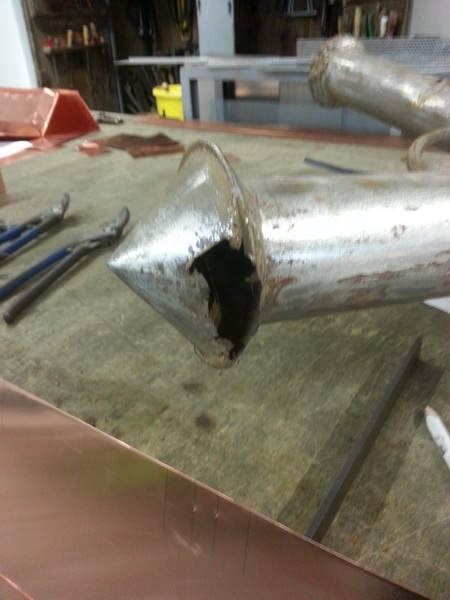

47 turmkreuz 547 turmkreuz 547 turmkreuz 547 turmkreuz 547 turmkreuz 5

Ergebnis: Wir haben ein neues aus Kupfer gefertigtes Turmkreuz in Auftrag gegeben, das kommende Woche hergestellt, anschließend vergoldet und am 9. Dezember 2017 um 13:30 Uhr nach einer feierlichen Segnung auf den Kirchturm gehoben wird.



---

17.11.2017





So wirklich angenehm war es in den Höhen des Kirchenturmes nicht mehr zu arbeiten. Von Tag zu Tag wurde es kälter und nasser. Die angekündigten Minustemperaturen sind zwar nicht ganz so gekommen, aber das Verfugen der Mauersteine ist nicht mehr möglich. Viele nicht sichtbare Arbeiten haben die Restauratoren dann durchgeführt. Die Fertigstellung verschiedener Ausbesserungsarbeiten an Ecken und Mauersteinen, das letzendliche Wiederherstellen des Traufgesims, die Ausbesserung und der Austausch von Mauersteinen bis zum Turmfuß und zuletzt viele Aufräumarbeiten um die Baustelle herum.

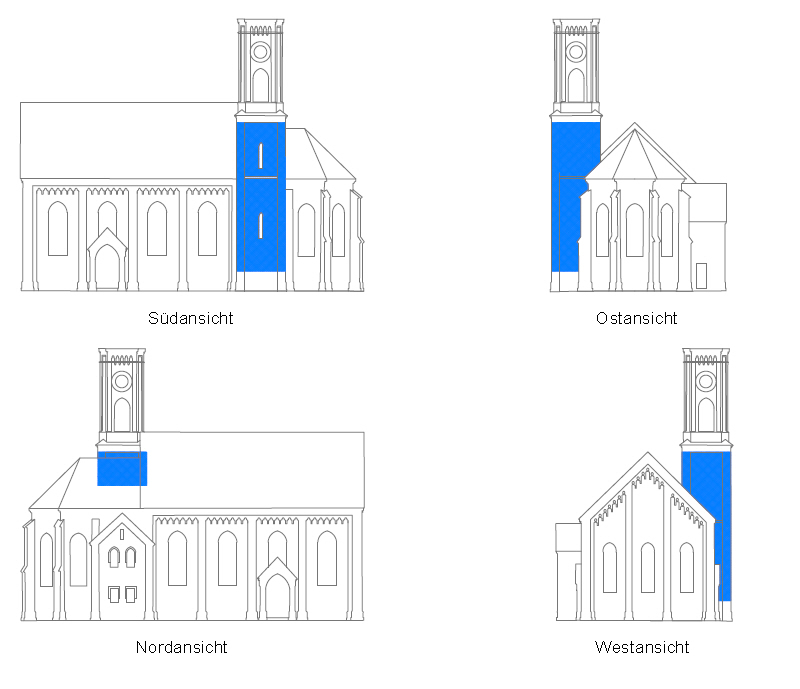

46 bauwoche 14Blau markiert sind die Flächen an denen die Mauersteine ausgebessert und ausgetauscht worden sind.

Der Maler hat seine ersten 2 Anstriche am Gesims des Tumhelms angebracht, der Spengler die Kupferverblechung am Turmdach, am Traufgesims und an den Schallluken herum hergestellt und die Schallluken selbst wurden angepaßt und vormontiert.

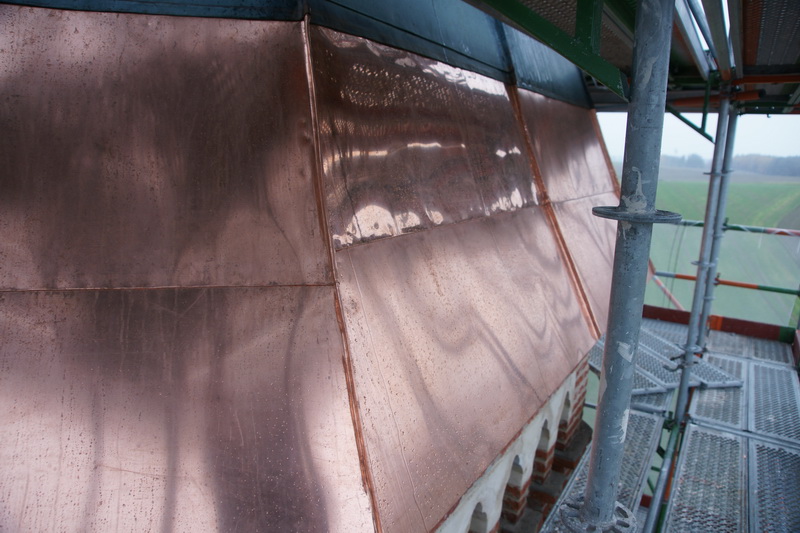

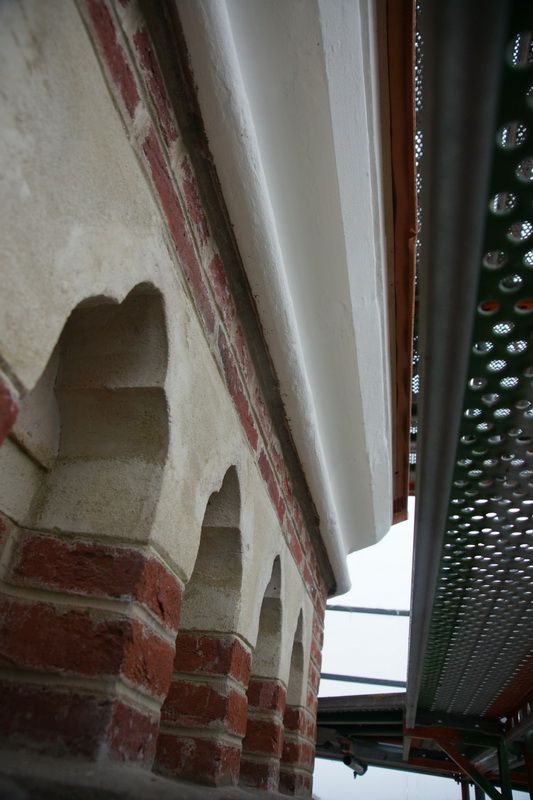

46 gesims farbanstrichFarbanstrich Gesims und Rundbogenfries46 kupfer turmhelmKupferblech Turmhelm

Das Turmkreuz befindet sich in der Reinigung und soll dann möglichst schnell repariert und vergoldet werden.

Die Zeichen stehen nun ganz auf der Fertigstellung aller Einzelmaßnahmen von Turmspitze bis zur Gerüstlage 6 (1 Lage unter dem Traufgesims), um dann das Gerüst bis dort hin abzubauen und die Baustelle winterfest zu machen.



---

11.11.2017

Ganz überraschend kommt der Winter ja nicht und die für die übernächste Woche angekündigten Minustemperaturen lassen es jetzt nicht mehr zu, weitere Verfugungen vorzunehmen. Das Material wird mit so viel Wasser verarbeitet, dass ein nachhaltiger Halt bei der Verarbeitung unter Frost nicht mehr gewährleistet ist. Damit wird die Restaurationsfirma die nächsten 2 bis 3 Wochen Restarbeiten wie Steinetausch im unteren Teil des Turmes, Korrekturarbeiten an den "Nonnenköpfen" und am Gesims, Ausbesserungen von Fehlstellen usw. vornehmen.

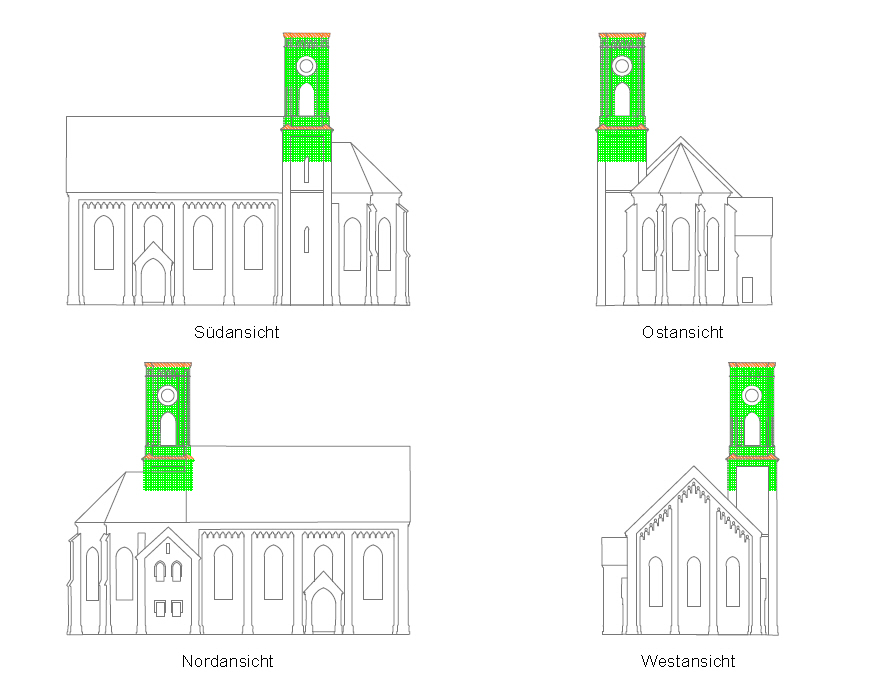

45 bauwoche 13Grün und orange eingefärbt sind die bearbeiteten Flächen unseres Kirchenturmes

Nächste Woche sollen nach Aussage des Architekten die Schalladen eingebaut werden und die Spenglerarbeiten endlich fortgesetzt werden. In der Woche drauf sollen dann noch die Ziffernblätter montiert und die Uhrenzeiger angebracht werden. Auch die Bekrönung der Turmspitze müßte wieder aufgesetzt werden, damit in KW46 dann mit dem Abbau des Gerüstes bis zur Gerüstlage 6 begonnen werden kann. Hoffentlicht schafft es auch der Maler noch, seine Frabanstriche rechtzeitig anzubringen.

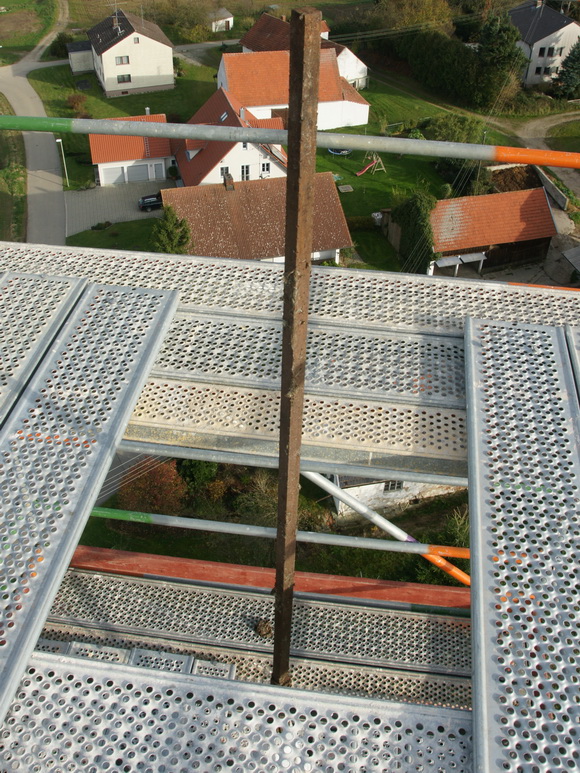

45 turmspitzeTurmspitze ohne Kreuz und Kugel

---

04.11.2017

Wir nutzen Cookies auf unserer Website. Einige von ihnen sind essenziell für den Betrieb der Seite, während andere uns helfen, diese Website und die Nutzererfahrung zu verbessern (Tracking Cookies). Sie können selbst entscheiden, ob Sie die Cookies zulassen möchten. Bitte beachten Sie, dass bei einer Ablehnung womöglich nicht mehr alle Funktionalitäten der Seite zur Verfügung stehen.
