... und die eine und andere Überraschung ist aufgekommen.

Anfangs der Woche wurde vom Zimmerer für den Architekten und den Statiker erneut der Turmhelm im Dachfussbereich geöffnet und in der weiteren Begutachtung doch einige Schäden festgestellt. Neben ein paar morschen Latten am angrenzenden Mauerwerk, einigen Schäden an Balken und Sparrenköpfen macht den Experten vor allem der Holzwurmbefall zu schaffen. Architekt und Statiker arbeiten nun an den Details, so dass unverzüglich auch mit den Restaurationsarbeiten im Turmhelm begonnen werden kann.

In der Backsteinfassade wurden vorwiegend die Ausbesserung und der Austausch von Steinen im oberen Turmbereich vorgenommen, um dann zügig mit der Verfugung beginnen zu können. Noch steht aber die Entscheidung der Fugengestaltung aus, denn mit den bisherigen Materialien konnten noch nicht die gewünschten Eigenschaften erzielt werden. Kommende Woche wird aber eine finale Entscheidung fallen müssen, denn jeder verstrichene Tag erhöht das Risiko die Baustelle nicht mehr vor Einbruch der Kälte fertigstellen zu können.

39 mauersteineMauerwerk südlicher Schallladen - ausgetauschte Steine unterscheiden sich nur geringfügig von den Bestandsziegelsteinen

Kommende Woche soll es jetzt endlich mit den Holzarbeiten am Turmhelm losgehen. Die Schallladen sind auch in Arbeit und nehmen bereits erste Gestalt an. Was aus Turmkreuz und Kugel wird wissen wir noch nicht. Gegebenenfalls kann dieses ja auch mit einem großen Autokran herabgehoben und zur Restauration gebracht werden.

23.09.2017

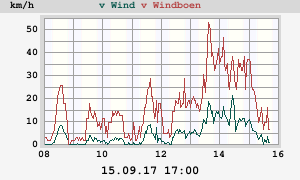

Nicht ganz optimal waren die Arbeitsbedingungen diese Woche auf unserer Baustelle. 38 weekwindVor allem der Wind machte zu schaffen und wirbelte den losgelösten Fugensand ganz schön umher. Unsere Wetterstation hat am Mittwoch und Donnerstag Windböen mit über 50 km/h gemessen. Damit ist es unserer Restaurationsfirma nicht gelungen den 2. Arbeitsschritt "Herausarbeiten der Fugen" (gelb markiert im Bild) zu beenden. Dafür wurde das Gesims am Turmhelm (orange markiert) genauer unter die Lupe genommen und für die bevorstehenden Ausbesserungsarbeiten hergerichtet. Weiterhin wurden alle aus früheren Zeiten im Mauerwerk verbliebenen Metallteile entfernt und mit dem Austausch von einzelnen Backsteinen in der Fassade begonnen. Unsere Fachbauleitung war am Dienstag ganz in der Früh schon bei uns und begutachtete die angelegten Fugenmuster mit den verschiedenen Materialien. In der Ausscheidung sind jetzt noch zwei Materialien verblieben mit denen eine weitere größere Fläche (im Bild grün gekennzeichnet) bearbeitet wurde.

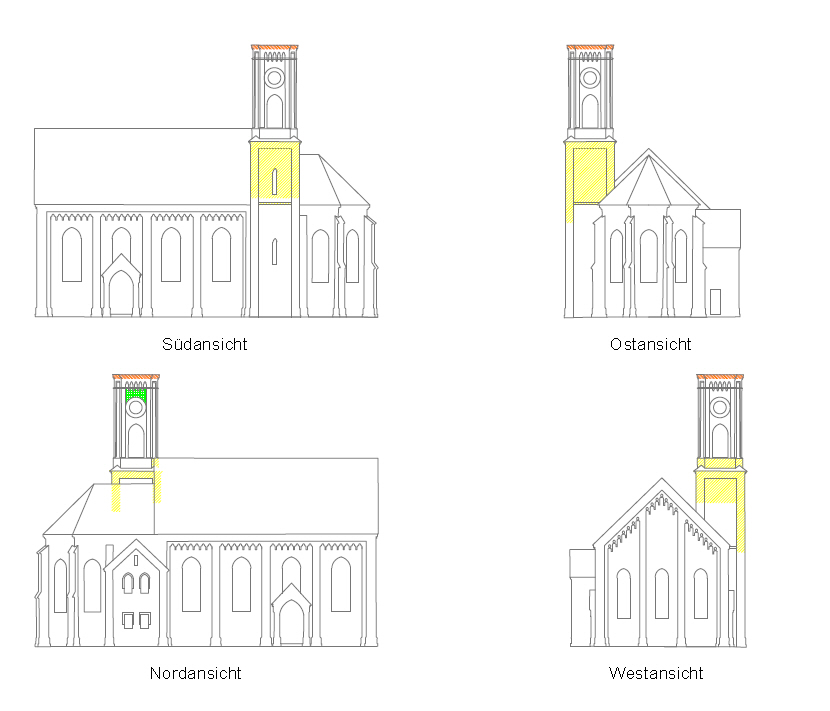

36 bauwoche 6

Was nicht auf dem Bild zu erkennen ist, sind die Arbeiten von Spengler und Zimmerer diese Woche. Unsere Spenglerfirma aus Rudelzhausen hat am Dienstag begonnen den unteren Teil des Turmhelmes (ca. 1m) von seinem Kupferblech zu befreien und am Mittwoch Morgen hat dann gleich der Zimmermann die Lattung geöffnet, um in den Innenraum hineinschauen zu können. Zu welchem Ergebnis nun Architekt und Zimmermann in Bezug auf Zustand und auszuführende Arbeiten im Turmhelm gekommen sind wissen wir noch nicht. Sicher Wissen wir es dann, wenn das Gerüst weiter aufgestockt werden sollte.

Gespannt sein dürfen wir auch, wie es nächste Woche weitergeht. Eine Ankündigung und Terminierung haben wir durch die Bauleitung noch nicht erhalten.

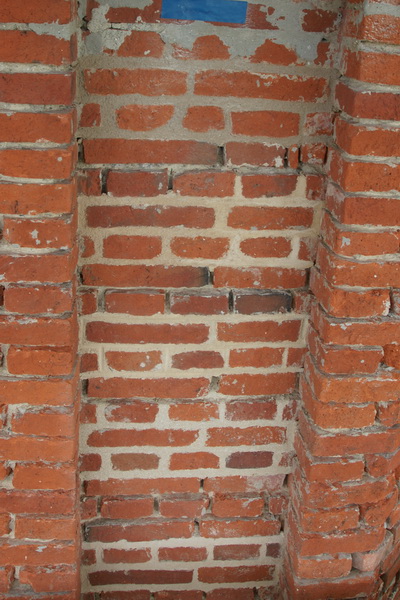

37 musterflaecheMusterfläche mit 5 unterschiedlichen Verfugungen

---

15.09.2017

Ganz gut vorangekommen sind auch diese Woche die fleißigen Hände der Restaurationsfirma mit dem Herauslösen der Fugen im Bereich des Oktagons. Zum Teil sind diese sehr hartnäckig und fest gewesen, so dass das Material stellenweise erst aufgeschlitzt werden mußte bevor es dann mit den kleinen Hämmerchen herausgelöst werden konnte. Erstaunlich tief verwurzelt ist auch der grüne Bewuchs auf den Steinmauern. Hier sind die Fugen weit tiefer zu bearbeiten als erwartet.

In nachstehender Grafik haben wir den Fortschritt der 2. Bearbeitungsstufe "Herauslösen der Fugen" in gelb gekennzeichnet. Unsere restauratorische Fachbauleitung, die Firma Endemann, hat uns die Grafiken freundlicherweise zur Verfügung gestellt.

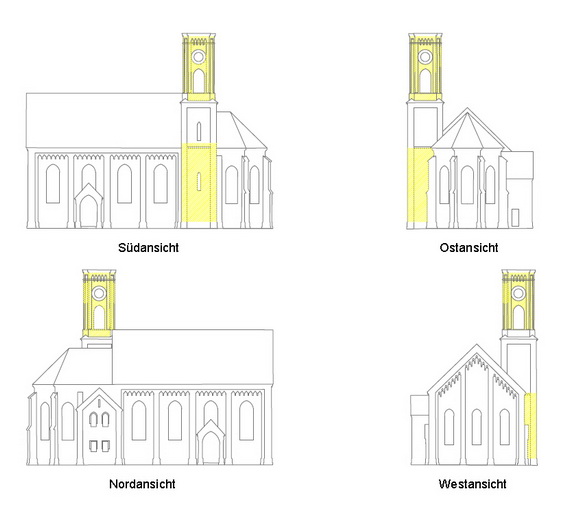

35 bauwoche 5Quelle: Ansichtspläne Steinwerkstatt Endemann Regensburg - 2017 ergänzt mit Kennzeichnung 2. Bearbeitungsstufe "Fugen herauslösen"

Und wie geht es nächste Woche weiter:

Spengler und Zimmermann werden kommenden Montag oder Dienstag mit den Arbeiten am Turmhelm beginnen. Dazu wird der untere Teil geöffnet, mit Lüftungsgittern ergänzt und die gesamte Holzkonstruktion des Turmhelms auf Schäden und Beschädigungen untersucht. Feuchte Stellen sollen identifiziert und entsprechend ausgebessert werden. Auch die Verankerung des Turmhelmes wird überprüft.

Die Bekrönung (Kreuz und Kugel) sollen herabgehoben und mit der Restauration begonnen werden. Nur wie? Mit einer am Kran hängenden Arbeitskanzel oder über die Aufstockung des Gerüstes. Die Entscheidung wird wohl sehr von den Untersuchungsergebnissen im Turmhelm unseres Zimmermannes abhängen.

Ansonsten werden im Zwischenteil des Turmes - also der Fläche zwischen Turmschaft und Oktagon - die Fugen weiter herausgelöst und sicherlich die 2. Bearbeitungsstufe zum Abschluß gebracht.

08.09.2017

... sondern auch das Aussehen unseres Kirchenturmes. Ganz ungewohnt der Anblick.

In der vierten Woche nach Eingerüstung unseres Kirchturmes hat sich einiges getan. Die Firma Wittner hat ihren Materialcontainer nebst den erforderlichen Baumaschinen eingerichtet und noch zügig am Montag mit den Arbeiten begonnen. Im unteren Turmdrittel - also im Mauerwerk unter dem unteren Turmschaft - wurden bereits alle Fugen ausgearbeitet. Unser Zimmerer Tischler hat die Fenster verschlagen und der Gerüstbauer Artinger hat den Aufzug noch ergänzt, fertiggestellt und freigegeben. Die Ziffernblätter und Turmuhrzeiger wurden diese Woche von Turmuhren Rauscher demontiert und zur Restaurierung abtransportiert. Unser örtlicher Schreiner Felsl hat die Schallläden entfernt und wird die entstandenen Öffnungen bis Montag noch verschlagen, so dass der Restaurator ab Montag mit der Ausarbeitung der Fugen (Fugenfreilegung am Oktogon) von oben herab beginnen kann. Große Teile der Fläche (bis zum Traufgesims) wurden bereits mit Heißdampf gereinigt, so dass auch diese Teilmaßnahme kommende Woche beendet sein wird.

Eine tolle Leistung die diese Woche erbracht wurde. Hoffentlich kann diese die nächsten Tage so unter geänderten Witterungsbedingungen fortgesetzt werden.

01.09.2017

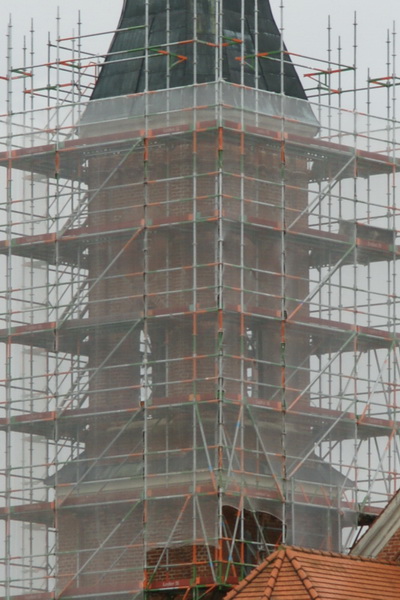

34 bauwoche 4

Ein "SoDaGerüst" steht etwas verlassen da und wartet auf die Handwerker, die dringenst mit der Sanierung des Turmes beginnen sollten. Eigentlich hätten (nach Aussage der Bauleitung) diese Woche die Ziffernblätter und Zeiger der Turmuhren abgebaut werden sollen. Aber bis jetzt schimmern diese hinter dem Gerüst noch hervor. Na ja - die Bauwoche ist ja noch nicht ganz zu Ende und es bleibt abzuwarten.

Zwei ganz kleine Ereignisse haben doch stattgefunden: Das Gerüst wurde mit einem Netz verhüllt, um während der Arbeiten herabfallende Gegenstände bestmöglich zurückzuhalten, und die endgültige Stromversorgung für die Baustelle wurde durch unseren Elektriker hergestellt.

25.08.2017

33 geruestbau

Wir nutzen Cookies auf unserer Website. Einige von ihnen sind essenziell für den Betrieb der Seite, während andere uns helfen, diese Website und die Nutzererfahrung zu verbessern (Tracking Cookies). Sie können selbst entscheiden, ob Sie die Cookies zulassen möchten. Bitte beachten Sie, dass bei einer Ablehnung womöglich nicht mehr alle Funktionalitäten der Seite zur Verfügung stehen.
